凝心聚力 优质高效 金沙水电站圆满完成年度检修工作

四川省能投攀枝花水电开发有限公司 2023/05/07 0

近日,随着3#机组顺利成功开机并网,攀枝花公司金沙水电站新一轮检修工作圆满完成。本轮检修工作2022年11月20日开始,至2023年5月7日结束,主要任务是完成金沙水电站4台机组和变压器C级检修和1#、2#机组和变压器汛前检查消缺

\

检修启动会

攀枝花公司高度重视此次检修,本着“应修必修、修必修好”的原则,认真研究制定检修方案和措施计划,细化岗位职责提前采购检修所需物资工器具等备品备件督促运管做好检修前培训,编制检修工作文件包机组检修“三措一案”为确保机修质量,检修期间严格遵守三级验收制度,坚持“谁签字谁负责”的原则,对关键核心设备检修采取旁站监督,每日召开检修协调会,对各专业提出的问题进行讨论分析,共同研讨解决方法,及时消除各类安全问题,确保检修质量合格达标、过程受控。本次检修共计完成常规检修项目230项,非标项目7项,消缺项目38项,“两措”项目18项

\

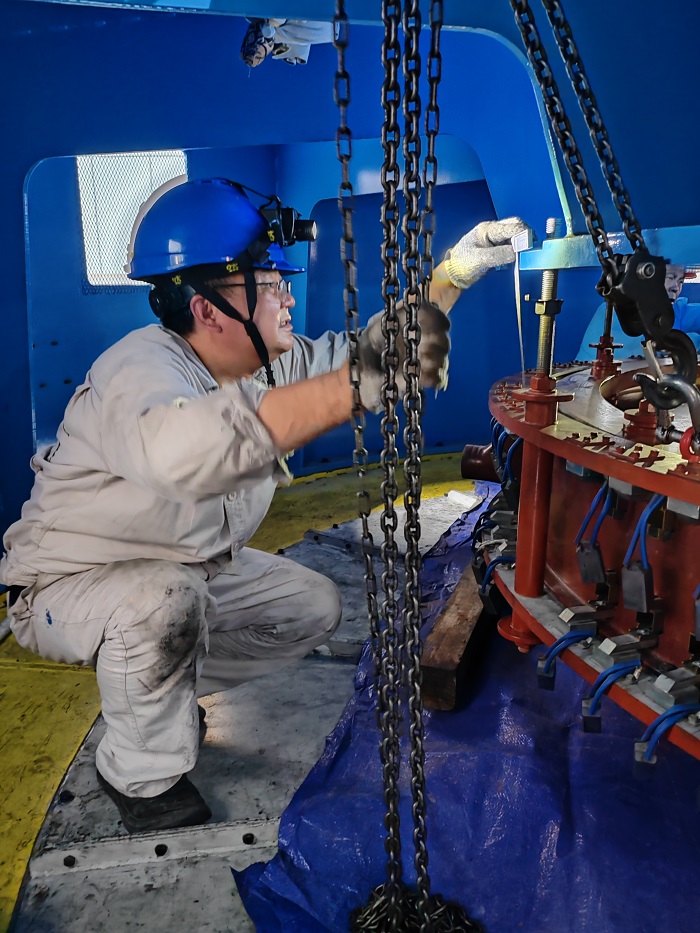

检修中

本轮检修工作圆满结束,不仅保障电站机组设备运行的可靠性及稳定性,还进一步锻炼了基层工作人员的专业技术能力、内部协同能力和安全管理能力,为机组安全运行、电力保供,顺利完成年度各项经营目标任务打下坚实基础。
